令和7年度 1級電気通信工事施工管理技士 1次試験 試験問題B 過去問解説 問21~問25

当ページのリンクには広告が含まれている場合があります。
令和7年度 1級電気通信工事施工管理技士 1次試験 試験問題B 問21~問25

本記事は、「令和7年度 1級電気通信工事施工管理技士 1次試験 試験問題B 問21~問25」の解説になります。

著作権の関係があるので、問題は記載しません。

過去問解説一覧はこちら

目次

No.21

解答

3

解説

(1)正しい
必要なときに材料が現場にない(欠品)と工事が止まってしまうため、それを防ぐのが最大の目的です。

(2)正しい
いつ、どの現場で、どのケーブルが何メートル必要なのかをスケジュール表(計画表)に落とし込みます。

(3)誤り
記述されている内容は「資材計画」ではなく、「機械計画」にあたります
資材計画の対象: セメント、鉄筋、電線、光ファイバといった「材料・物品」を指します。
機械計画の対象: バックホウ、クレーン、高所作業車といった「建設機械」を指します。

(4)正しい
原則: 保管スペースや在庫コストを抑えるため、必要な分だけその都度買う。
例外(一括購入): 大量に買うことで単価が安くなる場合や、将来の値上がり・品不足が予想される場合は、まとめて買うことも検討します。

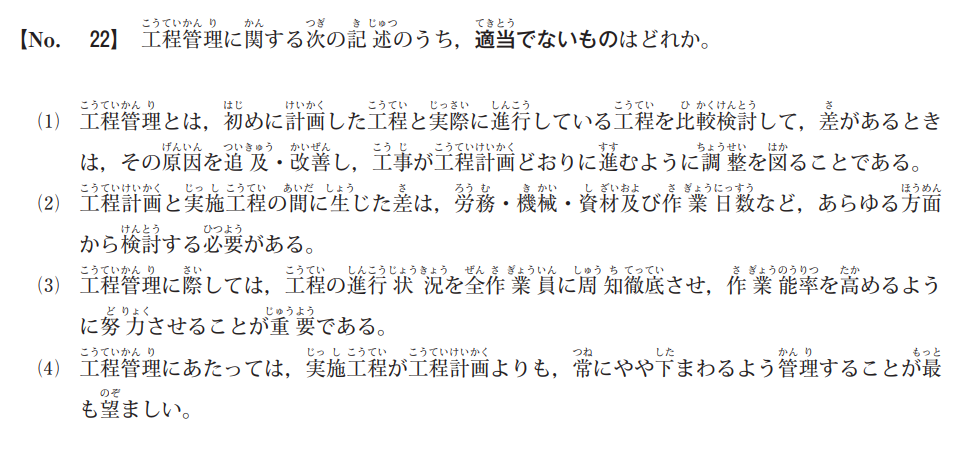

No.22

解答

4

解説

(1)正しい
これを「PDCAサイクル」を回す、あるいは「進捗管理」と呼びます。ズレを見つけて修正するのが管理の仕事です。

(2)正しい
「なぜ遅れたのか?」を考えるとき、人の不足(労務)、重機の故障(機械)、材料の納期遅れ(資材)、あるいは見積もっていた日数の甘さ(作業日数)など、多角的に原因を探る必要があります。

(3)正しい
現場にいる全員が「今は計画より遅れているのか、進んでいるのか」を共有することで、現場の意識が高まり、能率向上に繋がります。

(4)誤り
実施工程(実際の進み)が計画を「下まわる」ということは、「工事が遅れている」ことを意味します。
工程管理の理想は、実施工程が計画と「一致している」、あるいは計画を「上まわっている(前倒しで進んでいる)」状態にすることです。

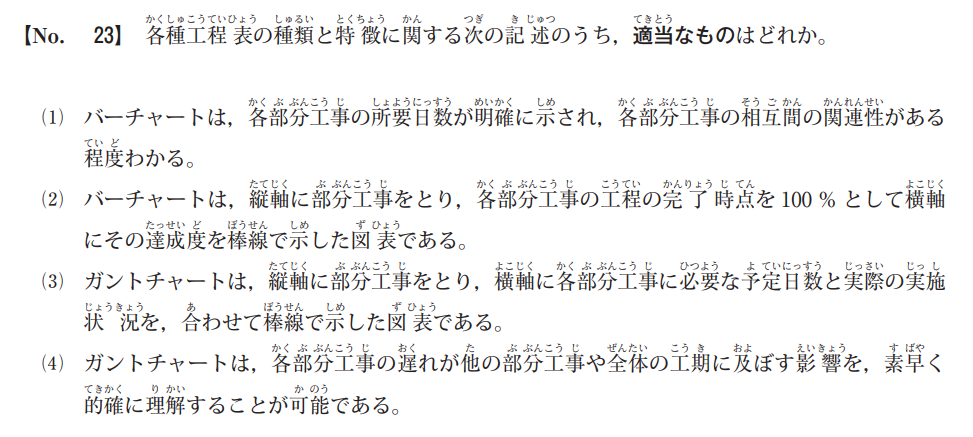

No.23

解答

1

解説

(1)正しい
バーチャートは横軸が「時間」のため、各作業に何日かかるかが一目でわかります。また、階段状に棒線を並べることで「この作業が終わったら次が始まる」といった大まかな関連性(順序)を視覚的に把握するのに適しています。

(2)誤り
横軸に「達成度(%)」をとるのはガントチャートの特徴です。バーチャートの横軸は「月日・時間」です。

(3)誤り
ガントチャートの横軸は「達成度(%)」であり、「日数(時間)」を直接表すものではありません。予定に対する「進み具合(%)」を管理するものです。

(4)誤り
どの作業の遅れが最終的な工期に影響するかを判断するには、ネットワーク工程表が必須です。バーチャートやガントチャートでは、クリティカルパス(最長経路)の特定が困難です。

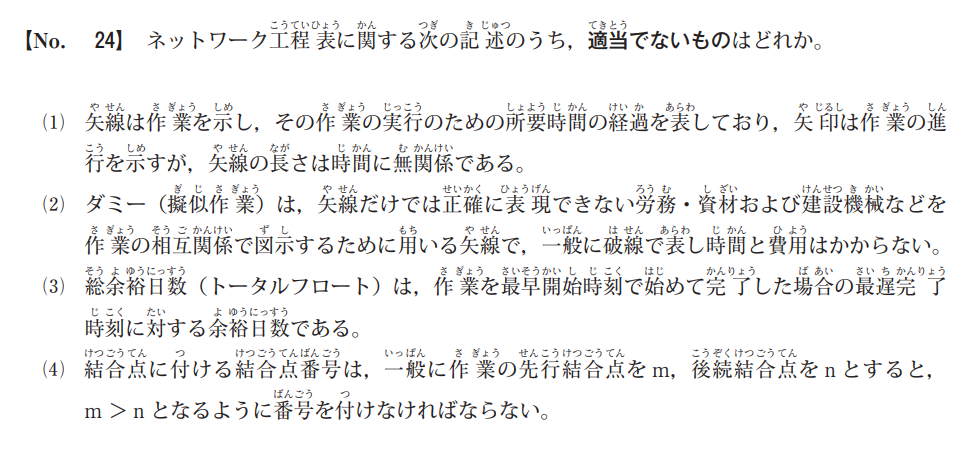

No.24

解答

4

解説

(1)正しい
バーチャートは「長さ=時間」ですが、ネットワーク工程表の矢印の長さには意味がありません。あくまで「つながり(順序)」を表します。

(2)正しい
実際には存在しない作業ですが、作業同士の論理的な順序関係を整理するために使われます。「点線(破線)」で描き、所要日数は「0日」として扱います。

(3)正しい
その作業を一番早く始めたとして、最終的に工期を遅らせずに済む「ギリギリの期限」までの残り日数のことです。これが「0」の作業を結んだものが「クリティカルパス」になります。

(4)誤り
番号の付け方が逆です。ネットワーク工程表のルールでは、作業の進行方向(左から右)に従って、「先行する結合点(m)」よりも「後続する結合点(n)」のほうが大きな数字になるように番号を付けます。
正しい関係: m < n となるように設定します。

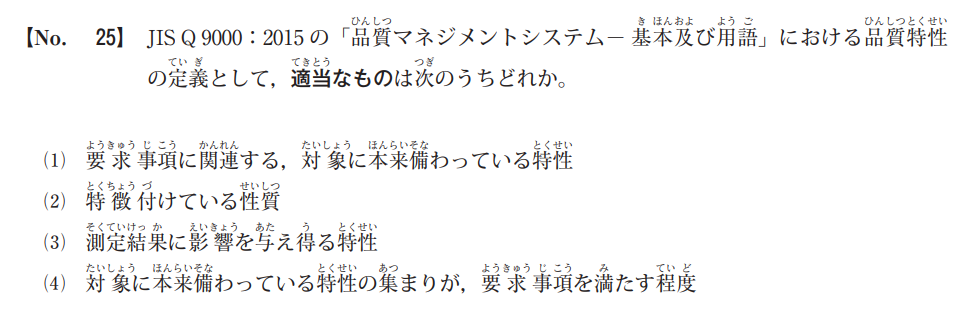

No.25

解答

1

解説

(1)正しい
これがJIS Q 9000における「品質特性」の正しい定義です。「対象(製品やサービス)」がもともと持っている性質のうち、顧客や法令などの「要求事項」に関わるものを指します。

(2)誤り
これは「品質特性」ではなく、単なる「特性」の定義です。特性に「要求事項に関連する」という条件が加わると、(1)の「品質特性」になります。

(3)誤り
これは品質管理の用語というよりは、計測工学における「影響量」や一般的な誤差要因などの説明に近い内容であり、JIS Q 9000における「品質特性」の定義ではありません。

(4)誤り
これは非常に重要かつ間違えやすいのですが、「品質」そのものの定義です。
品質特性: 個別の性質(例:強度が〇〇kg、色が〇〇など)
品質: それらが集まって、どれだけ要求を満たしているかの「度合い」
